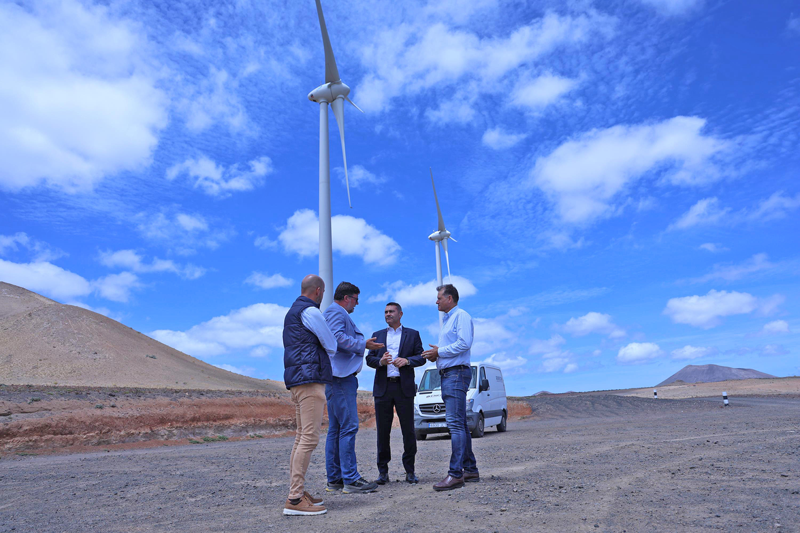

El parque eólico de San Bartolomé, con una potencia de 9,2 MW, ya está en funcionamiento en la zona de El Monte del municipio de San Bartolomé en la isla canaria de Lanzarote. Tras las correspondientes autorizaciones del Gobierno de Canarias y de Red Eléctrica de España, el parque eólico de San Bartolomé dispone de la autorización de puesta en marcha en pruebas, y la autorización de puesta en servicio definitiva se espera para este mes de mayo.

El nuevo parque eólico podría dar electricidad a unos 5.000 hogares, e incrementa porcentualmente la penetración de las energías renovables en el sistema eléctrico de la isla.
En la actualidad, a través de los cinco parques eólicos de Arrecife, Teguise I, San Bartolomé, Punta Grande y Los Valles, Lanzarote tiene una potencia eólica de 40,7 MW, lo que significa que, en momentos puntuales, el 35% de toda la energía que se consume en el sistema eléctrico Lanzarote-Fuerteventura proviene de esta energía limpia.
Parque eólico de San Bartolomé
La instalación, suministro y mantenimiento del parque eólico de San Bartolomé se adjudicó a la empresa Elecnor en junio de 2022 con un presupuesto de casi 12 millones de euros de inversión a través de la financiación del Fondo de Desarrollo de Canarias, FDCAN.
Los cuatro aerogeneradores del parque eólico San Bartolomé estuvieron almacenados durante un año, desde septiembre de 2023 hasta el verano de 2024, en el muelle de Naos, ante el informe de impacto ambiental negativo. Y tras obtener el informe favorable de la Consejería de Transición Ecológica y Energía del Gobierno de Canarias en abril del año pasado, el parque eólico ya estaba instalado en noviembre, tramitando desde entonces todos los permisos necesarios para su funcionamiento.
Ahora, los aerogeneradores ya están generando energía limpia, mientras se realizan las pruebas y ajustes necesarios antes de solicitar la autorización de puesta en servicio definitiva, que se espera que tenga lugar a lo largo de este mes.
